STATUS PÅ VEJRENOVERING 2022:

SE PROJEKTBILLEDER HER

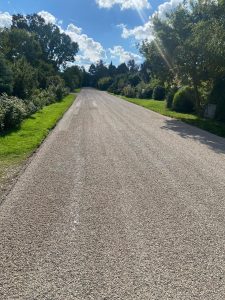

Uge 38-39 Udlægning af OB belægning:

17-09-20222: Så er det blevet tid til det sidste lag.

NB: I perioden fra tirsdag til torsdag må man ikke køre på den sorte bitumen, der lægges ud.

NCC’s såkaldte ”OB kolonne” kommer tirsdag formiddag 20/9 og begynder på det sidste lag på vores veje.
Det er forventningen at arbejdet er færdigt torsdag aften.
I perioden fra tirsdag til torsdag lægges binderen for det sidste slidlag ud, og det er vigtigt at man ikke køre på den sorte bitumen, der lægges ud.
Beboere som er på området, kan alle komme ud og ind fra deres matrikler med ca. 15 min. tålmodighed.

Der vil i øvrigt tirsdag fra morgenstund blive udskiftet de gamle meterbrønde, og det arbejde vil tage en lang dag, så de kan blive færdige på 1 dag (den udgift står Gribskov Forsyning selv for)



07-08-2022: Projekt vedtaget på generalforsamling, valg af stentype som "Hellerup løsning"
08-08-2022: Gallery vejrenovering oprettet
08-08-2022: Ordre placeret hos NCC, afventer ordrebekræftelse til gennemsyn.
10-08-2022: Ordrebekræftelse modtaget til gennemsyn.
19-08-2022: Møde hos EKJ med NCC, udfærdigelse af entreprisekontrakt.
19-08-2022: Møde hos EKJ med NCC, opstart kommende mandag aftalt.
22-08-2022: Aftalt med NCC, at de 2 fællesområder kan bruges til kortvarig depot for afskåret kanter, inden det køres væk.

OPLÆG TIL TIDSPLAN (afhængig af vejret):

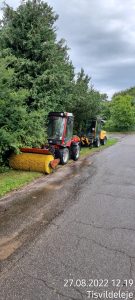

Uge 34-35 Kanter renskæres
NB: UNDGÅ VENLIGST AT HAVE BILER PARKERET PÅ RABATTEN

02-09-2022:

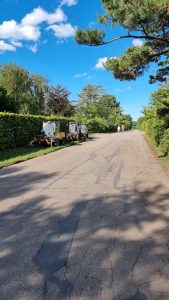

Seneste melding fra NCC (02-09-22) er, at kantskæring først afsluttes på mandag 5/9-22
Opstart slæbeopretning med asfalt starter således tirsdag uge 36 og de starter på Sjellebjerg tirsdag morgen og forventer at nå sidevejene: Dyrevang, rivedalen 23-29, Dyreholm, Rivedalen 11-21 i løbet af tirsdagen.
Derfra lægges der sedler i postkasserne om, hvad de forventer fra dag til dag. Sedlerne ser ud således: GF Dyrekærgård info seddel

Uge 36-37 Slæbeopretning (asfalt)
05-09-2022:
Gribskov kommune har bedt NCC om at udskifte nogle af de gamle brønddæksler for kommunens egen regning, når NCC nu alligevel er der.

Uge 38-39 Udlægning af OB belægning =====> Se øverst
Uge 40 Forventet aflevering til GF/EKJ

SE PROJEKTBILLEDER HER
